鋼結構圍護安裝技巧
瀏覽次數:3068次發布時間:2018/05/10
       鋼結構圍護項目中,以360度直立鎖縫屋面系統、梯形板墻面系統、波紋板墻面系統、聚氨酯節能夾芯板屋面&墻面系統、新型防火巖棉/玻璃絲棉夾芯板屋面&墻面圍護系統為主。屋面系統及墻面系統,大多采用工廠預制,到達現場后先墻面、后屋面進行安裝。
       針對金屬屋面系統的安裝,有時亦會(huì )采用金屬壓型設備直接前往施工現場抬升至與建筑屋面高度幾乎相當的高度,進行現場壓型后直接進行屋面鋪設及屋面系統附件的現場施工。屋面系統及墻面系統,經直立鎖縫360咬合及防漏雨、防結露、防冷峭、抗風壓系統設計與施工處理后,呈現出美觀、剛度、防水、抗風等多重功能。
        金屬夾芯板安裝流程:
       材料進場及卸貨→起始板標高及軸線的確定→泛水板及托板的安裝→夾芯板的安裝→豎向金屬嵌條的安裝→門窗收邊的安裝→女兒墻蓋帽的安裝及打膠施工→保護膜的撕除。
       金屬夾芯板以安裝方便快速、隔熱保溫、防火、環保、美觀大方、單位重量輕,廣泛應用于工廠、倉庫、辦公樓等工程,板材由內外鋼板及芯材組成,外鋼板一般采用0.6厚,表面涂層一般為PVDF或PE,內鋼板一般采用0.4或0.5厚鋼板,涂層采用PE,外鋼板表面形式一般分為三種:純平,小波紋及浮雕等6種效果(最好采用純平及小波紋,很多業主都喜歡用純平板);芯材一般采用巖棉、玻璃絲棉或者聚氨酯材料,經過機械復合而成。
        一、材料進場及卸貨

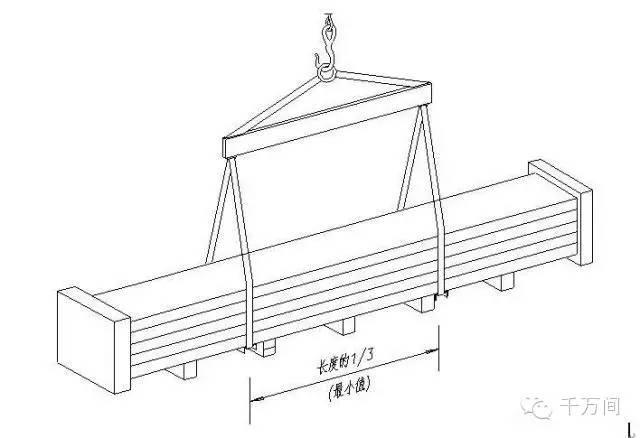

       現場堆放場地應平整硬實,道路滿足運輸車輛進出,每10000㎡金屬板約需要1000㎡的堆放場地。吊裝時,與吊帶接觸的板材處需實用軟性器具進行保護。對于長度較長的夾芯板,應采用三點起吊,上部用一扁擔。

       采用宣武棉,密度大,憎水率很低,兩側還是聚氨酯側封,為了確保萬無一失還得準備足夠的塑料布防雨,因為還沒有安裝的巖棉板和玻璃絲棉板長時間吸水后還會(huì )導致芯層破壞。

(以上圖示、右側為宣武棉)
       注:我們常見的巖棉,又稱之為“礦渣棉”,是以工業礦渣如高爐礦渣、磷礦渣、粉煤灰等為主要原料,經過熔融、纖維化而制成的人造無機纖維,礦渣、粉塵含量高,易吸水是“偽巖棉”!
        二、檁條的確認
       2.1、確認檁條安裝是否在同一平面內
       2.2、軸線上的檁條垂直度或位移是否偏差過大
       2.3、根據設計,將泛水板及托板標高、板材對接處的豎向墨線在檁條上標出。
       三、泛水板及托板的安裝(有的企業是泛水板和托板是一體的,有的托板則是金屬鋼板)

       3.1、根據標高線安裝泛水板及托板,并注意襯板的使用。
       3.2、陰陽角轉角收邊的安裝,(有的企業則使用金屬轉角板,工廠切割45°角,現場加工)

       3.3、根據彈出的墨線安裝內縱接縫金屬條,注意粘貼密封帶及保溫條。(有的企業不需要內縱接縫金屬條,直接塞保溫條)。

       四、夾芯板的安裝

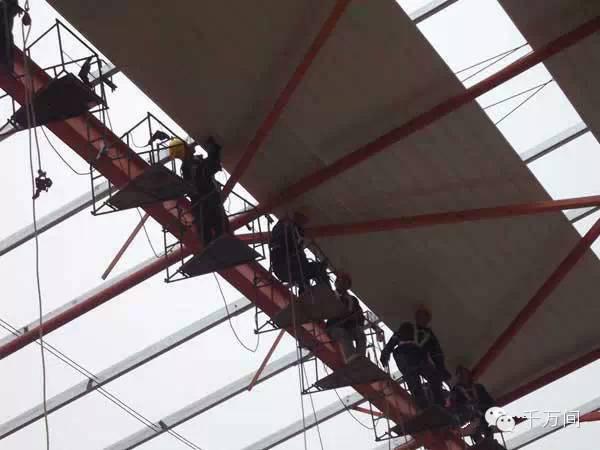

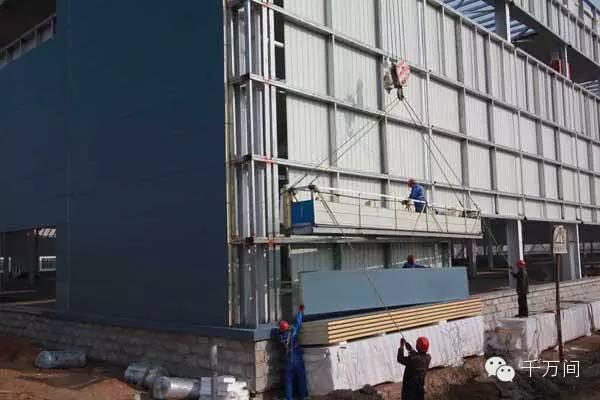

       4.1、根據排版圖將相應規格的夾芯板抬到位,使用專用吊具進行板材的垂直運輸。
       4.2、由下往上依次安裝夾芯板,需要切割的夾芯板,在切割后應將鐵屑清理干凈,防止生銹。
       4.3、使用自攻釘將金屬板固定在檁條上,注意打釘力度,不能過緊的緊固螺絲,防止固定處板材變形并導致螺絲本身防水墊圈損壞。
       4.4、在金屬板兩端貼上防水密封件并打密封膠,防止雨水順著橫縫流入板內。

       順序依次安裝夾芯板。
       注意:安裝金屬板前一定要將包裝進企口處的保護膜撕出來,不然將來很難去除干凈。

       五、金屬嵌條及其它工序的安裝
       5.1、安裝前應將金屬板上要安裝位置的保護膜撕開。
       5.2、外金屬嵌條的安裝,注意搭接處襯板的使用,并在兩側貼上密封帶,打上密封膠。
        5.3、用螺絲釘將內外金屬嵌條連接在一起
       六、外金屬嵌條的打膠施工
       6.1、打膠前將施工部位貼上美紋紙并在嵌條內填塞保溫棉。
       6.2、打膠及修補刮平。
       6.3、保護膜撕除。

       七、☆屋面施工
       7.1、用不銹鋼絲或鍍鋅絲交叉拉出菱形或矩形形狀,用2.5厘米自攻釘固定于檁條。

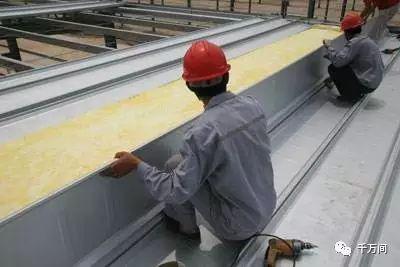

       7.2、鋪放玻璃棉卷氈,貼面朝向室內一側,垂直于檁條,在一面屋檐處多留約20厘米的卷氈,用專用的夾具或雙面膠帶將其固定在最外側檁條上。
       7.3、放卷時保證對齊,將玻璃棉卷氈鋪設至另一面屋檐處,同樣多留20厘米的卷氈,用專用的夾具或雙面膠帶將其固定在最外側檁條上。

       7.4、兩卷棉之間通過在貼面飛邊上用訂書機裝訂的方法連接在一起。
       7.5、安裝屋面彩鋼板,拆去屋檐處的專用夾具,用預留的20厘米貼面為玻璃棉收邊。
       7.6、注意玻璃棉卷氈的張緊、對齊、卷與卷之間的接縫緊密,縱向需要搭接時,搭接頭應安在排檁條處。
       7.7、根據工程需要,為避免冷橋的產生,可以考慮在檁條上墊上些硬質保溫材料。

       八、☆墻面施工
       8.1、貼面朝向室內一側,從屋檐放卷至墻腳,用雙面膠帶將玻璃棉固定在最下端的檁條上,多留20厘米。
       8.2、在玻璃棉卷氈超過墻頂檁條20厘米處將其截斷,用雙面膠帶固定。
       8.3、將玻璃棉收邊,安裝墻面彩鋼板。
       8.4、兩卷棉之間通過在貼面飛邊上用訂書機裝訂的方法連接在一起。
       8.5、注意保持玻璃棉卷張緊、對齊、垂直、卷與卷之間的接縫緊密。

       ☆注意事項
       應將玻璃棉置于干燥通風處,運輸過程中避免雨淋。
       玻璃棉應遠離明火,特別注意施工現場的熔融焊渣。

掃一掃 關注我們
服務熱線
0898-66756178
18889805710
聯系我們
郵箱:187111337@qq.com
地址:海南省?谑袨I海大道121-8號信恒大廈15層
CopyRight 2025 All Rights Reserved    海南浙聯鋼構集團有限公司    瓊ICP備17004820號-1
技術支持:綠色創(chuàng )意
客服
微信

掃一掃,關注我們

咨詢熱線
0898-66756178

頂部
国产苐1页影院草草影院,男女一边摸一边做爽视频,无遮羞肉动漫在线观看免费,午夜爱爱免费视频无遮挡,日本xxxxx黄区免费看动漫
